ตั๋วปูน หรือ ใบส่งของ

เรามาดูกันดีกว่า เมื่อไซต์งานมีการเทคอนกรีต

📣”ตั๋วปูนหรือใบส่งของ”

กับรถปูน ก่อนจะเทคอนกรีต ต้องขอเอกสารดังกล่าว จากคนขับรถโม่ก่อน เพื่อตรวจสอบรายละเอียดต่างๆ ดังนี้

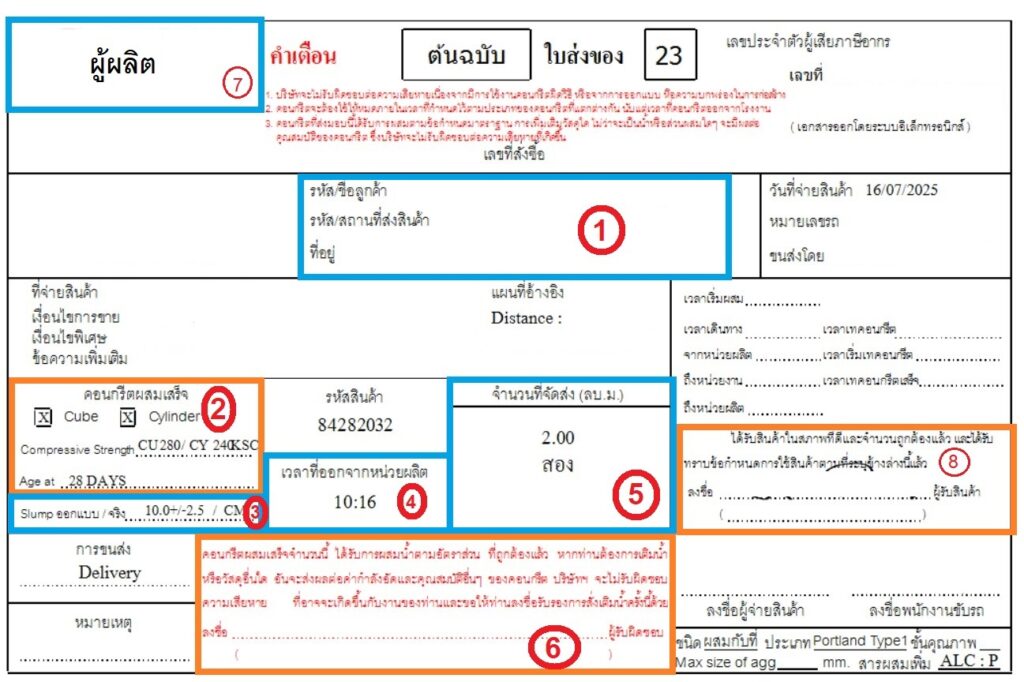

1.ชื่อลูกค้า/สถานที่จัดส่ง :

เพื่อดูว่าชื่อผู้สั่งและสถานที่ตรงหรือไม่ เพราะอาจมีเหตุการณ์ส่งผิดไซต์งาน จะได้ตรวจสอบก่อนเทคอนกรีตได้

2.ค่ากำลังอัดคอนกรีต :

ตรวจสอบว่าตรงคอนกรีตที่มา เป็นสินค้าที่เราสั่งหรือไม่ โดยจะระบุเป็น CU280 คือ กำลังอัด 280 ksc Cube ก็คือ CY240 คือกำลังอัด 240 ksc Cylinder จากตัวอย่างระบุเป็น CU280/CY240 ksc.

3.ค่ายุบตัว หรือค่า Slump คอนกรีต :

เป็นค่าความข้นเหลวของคอนกรีต ตรวจสอบว่าตรงตามการใช้งานหรือตรงตามที่สั่งไว้หรือไม่ ตามตัวอย่างจะมีค่า 10 ซม. และมีค่าความคลาดเคลื่อน ± 2.5 ซม.

4.เวลาที่ออกจากหน่วยผลิต :

เป็นส่วนที่สำคัญ เพราะ เป็นระยะเวลาที่คอนกรีตผลิตเสร็จ เริ่มขนส่ง จากตัวอย่างเป็นเวลา 10:16น.โดยทั่วไปคอนกรีตจะเริ่มเซ็ตตัวหรือหมดอายุ ที่ 2 ชั่วโมง จึงต้องเทคอนกรีตให้เสร็จภายใน 12:16 น.

5.จำนวนที่จัดส่ง (ลบ.ม.) :

ตรวจสอบปริมาณคอนกรีต ว่ามาตรงตามที่สั่งหรือไม่ จากภาพตัวอย่าง เป็นจำนวน 2 ลบ.ม. หรือ 2 คิว นั่นเอง

6.หมายเหตุ(ตัวหนังสือสีแดง) :

เป็นหมายเหตุที่ระบุว่า “คอนกรีตผสมเสร็จจำนวนนี้ ได้รับการผสมน้ำตามอัตราส่วน ที่ถูกต้องแล้ว หากท่านต้องการเติมน้ำหรือวัสดุอื่นใด อันจะส่งผลต่อค่ากำลังอัดและคุณสมบัติอื่นๆ ของคอนกรีตบริษัทฯ จะไม่รับผิดชอบความเสียหาย ที่อาจจะเกิดขึ้นกับงานของท่านและขอให้ท่านลงชื่อรับรองการเติมน้ำครั้งนี้ด้วย”

 ซึ่งเห็นได้ชัดว่าเมื่อเทคอนกรีตไม่ควรเติมน้ำเพราะอาจทำให้ส่วนผสมผิดจากที่ออกแบบและทำให้กำลังอัดลดลงได้นั่นเอง.

7.ผู้ผลิตคอนกรีตผสมเสร็จ :

เป็นไปได้ว่ารถโม่ที่มาส่งหน้าตาอาจคล้ายกัน ดังนั้นก็ควรดูด้วยว่ารถโม่ และ ตั๋วปูน ใช่ยี่ห้อที่เราสั่งมาไหม

8.จุดเซ็นชื่อรับของที่หน้างาน :

เมื่อเช็คข้อมูลทุกอย่างเอกสารเรียบร้อย ให้ช่าง หรือ ผู้คุมงาน เซ็นรับสินค้า ให้ทางคนขับรถโม่ทุกครั้ง
